畅捷通T+专属云标准版如何设置超额领料预警
发布时间:2023-06-29 22:43:12 | 浏览次数:

前言:生产加工单(生产指令单)计划生产A产品十套,所需材料也是计划化好的用量。但是由于人为原因或者其他因素导致材料损坏以及丢失等,这样就会导致材料计划用量不够从而影响生产进度,那么这个时候就只能超额领料才能满足生产,那如何能及时知道哪张生产加工单超额领料与及时预警呢?下面以畅捷通T+专属云标准版来详情说明业务流程。

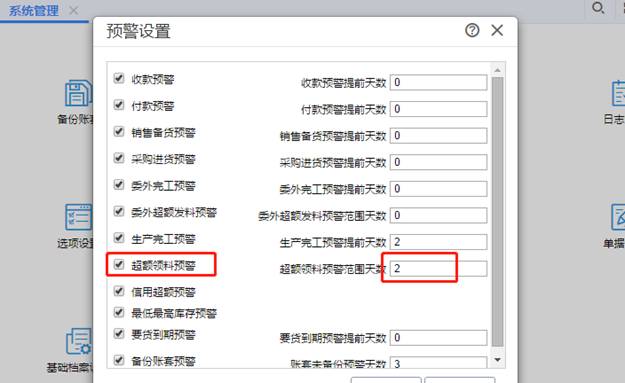

1、首先设置超额领料预警天数,以预警2天为例,点击“系统管理”-“预警设置”,把“超额领料预警”打上勾,天数设置为2,如图下操作:

用友深圳服务

用友深圳服务

2、超额领料预警范围2天是指:当这笔生产加工单超计划领料后,会在生产加工单日期的后二天内显示,超过二天后,则不会显示。

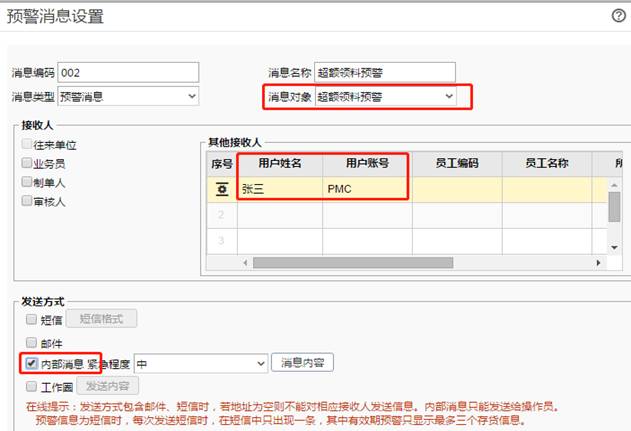

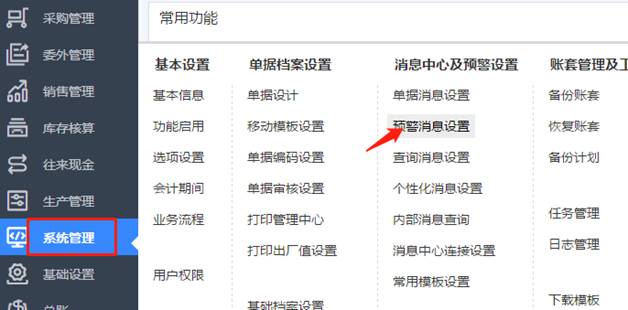

3、设置好天数后,那么超领的消息要及时通知到PMC,点击“系统管理”-“预警消息设置”,选择对象为超额领料预警,同时输入消息编码、消息编码等,再选择好要通知到的PMC人员,如图下操作:

用友深圳服务

 用友深圳服务

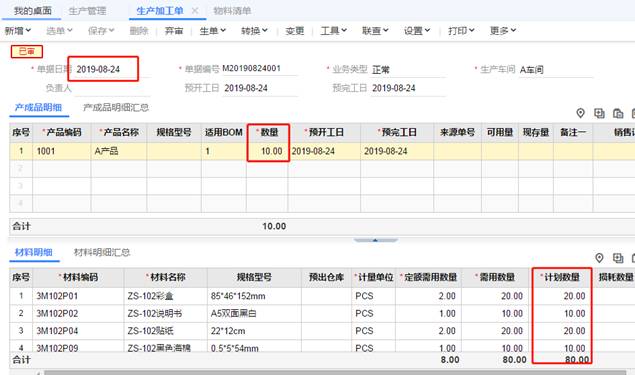

4、流程设置好后,下面就来填制一张“生产加工单”,来看下实际的应用,点击生产管理录入生产加工单,单据日期为2019-08-24,录入A产品十套,会自动带出A产品所需要物料的计划用量,如图下操作:

用友深圳服务

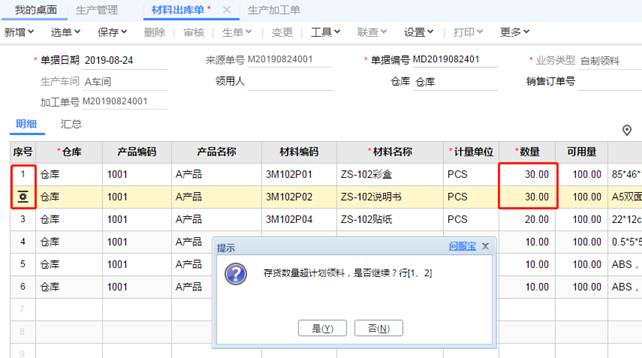

5、仓库领料到车间去生产,点击材料出库单,选择图上的“生产加工单”,就会自动带来加工单上材料的计划用量,此时修改“材料出库单”的数量,要超料即大于计划用量,如图下提示:

用友深圳服务

6、保存领料单并审核,超额领料预警设置范围天数为二天,PMC人员以2019-08-25登入软件,则会弹出相应预警信息,如图下:

用友深圳服务

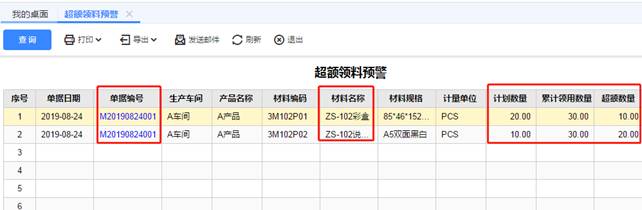

7、点击进入“超额领料预警”,就可以看具体哪张加工单上的某个材料超领料了,以及超料了多少,如图下:

用友深圳服务

至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
