畅捷通T+标准版如何设置生产完工预警
发布时间:2023-06-29 21:40:00 | 浏览次数:

前言:企业生产一批成品即将完工,想要提前两天把完工信息通知到仓管,同时也便于仓库人员及时发货给客户。那么此要求该如何设置呢?下面以畅捷通T+标准版来做详细说明。

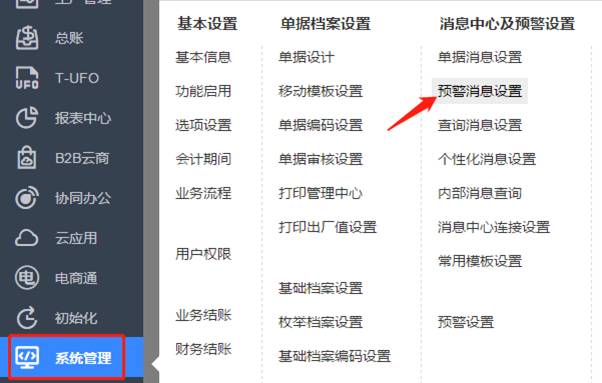

1、首先进行“预警设置”,点击“系统管理”-“预警设置”,如图下:

深圳用友软件

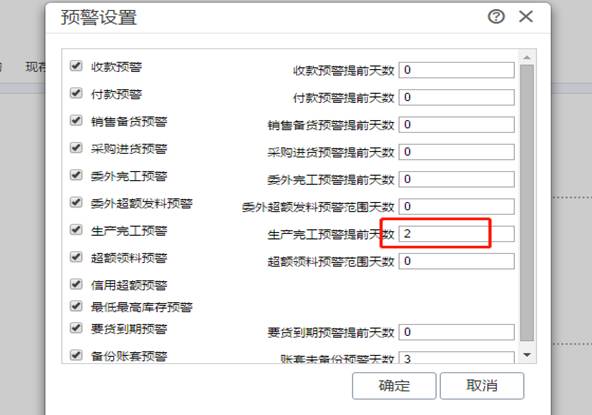

2、进入预警设置界面,选中生产完工预警,输入提前预警天数2天,如图下:

深圳用友软件

3、提前2天预警消息设置好后,那么此消息要发送给仓库人员,点击“系统管理”-“预警消息设置”,如图下:

深圳用友软件

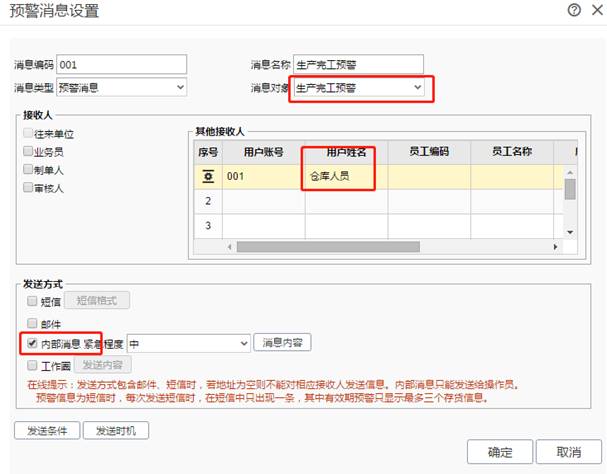

4、进入预警消息设置界面,点击新增,输入相关的预警信息,预警接收人等,如图下:

深圳用友软件

5、以上就设置好了生产完工的预警,下面来填制一张生产加工单,同时要录入预计完工日期:2019-08-15,如图下:

深圳用友软件

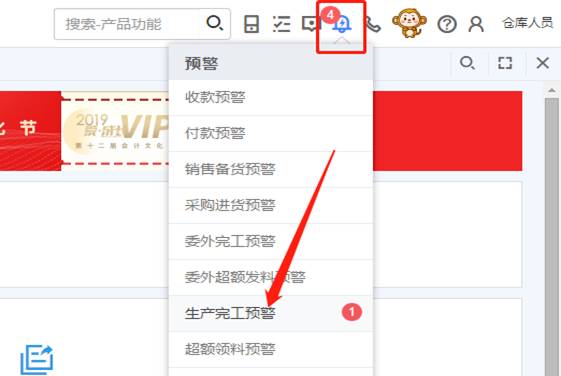

6、生产完工预警提前预警天数为二天,仓库人员8月13日登入软件,则会出现相应的预警信息,如图下:

深圳用友软件

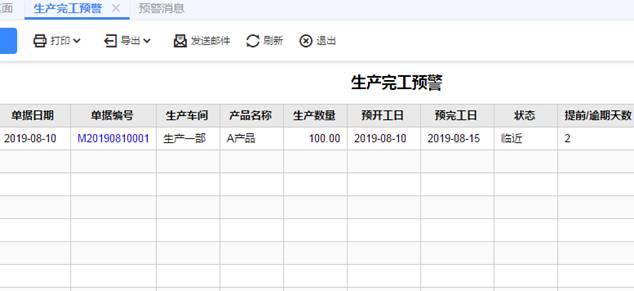

7、点击“生产完工预警”就可以联查到相关单据的明细,如图下:

深圳用友软件

至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
