常见问题

problem

您当前位置:首页 - 常见问题
常见问题problem

常见问题

深圳用友U8软件LRP计划考虑替代料说明
发布时间:2026-09-09 16:05:32 | 浏览次数:21

前言:当在用友U8软件中进行LRP计划时,由于某个子件暂时没有库存,此时可以设置某个替代料参与供应。下面就这个操作流程来做详细分享说明。

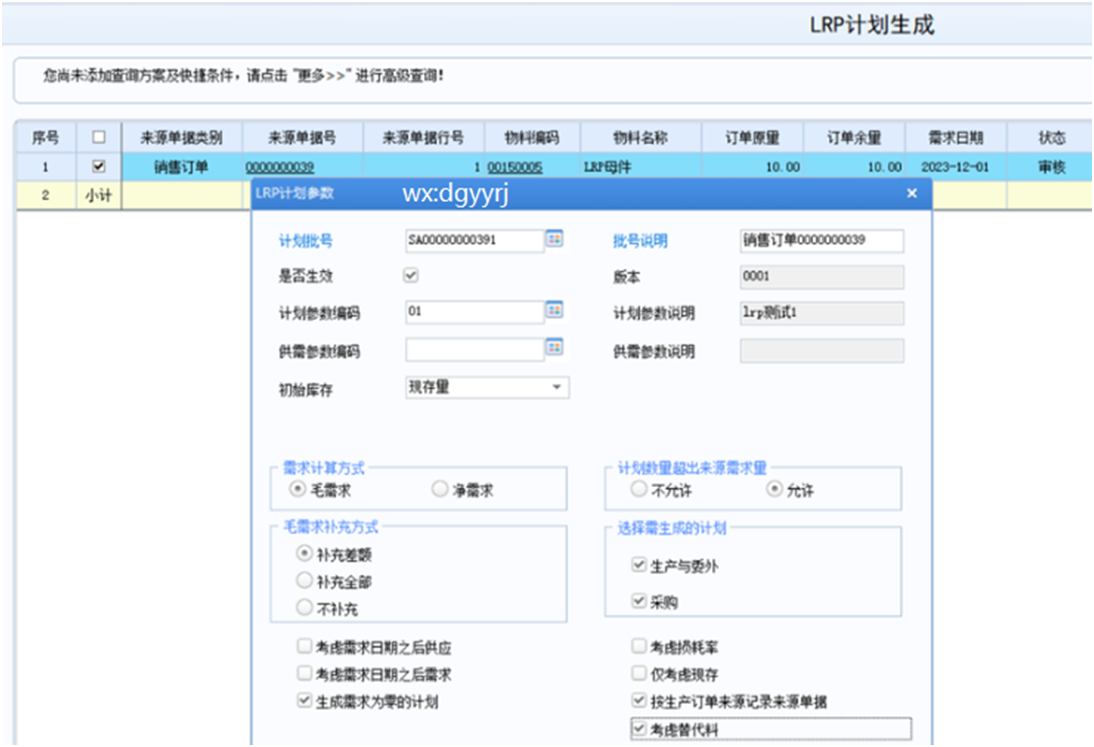

1、举例:搭建物料清单,并维护子件的替代料,母件和子件的比例以及替代料的比例为1:1:1,审核BOM,如图下:

深圳用友

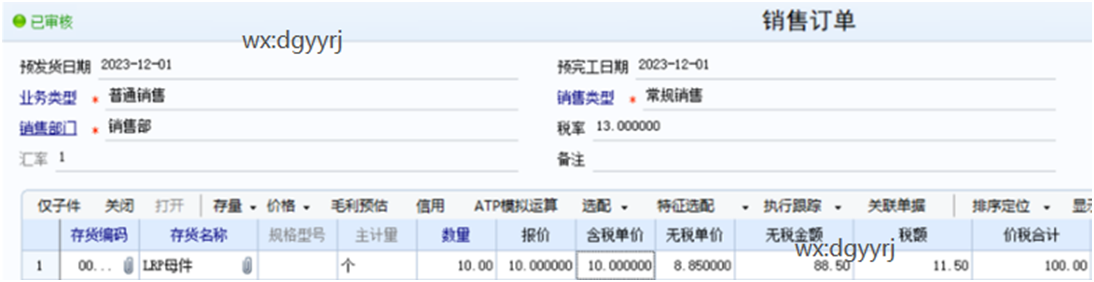

2、下达销售订单,数量10

深圳用友

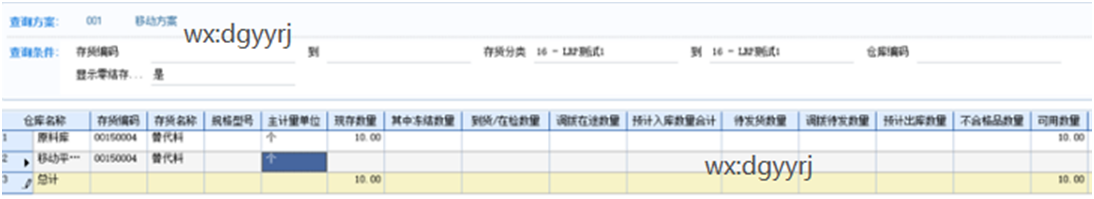

3、此时的供应中,只有替代料有现存量10个,子件和母件没有任何供应量

深圳用友

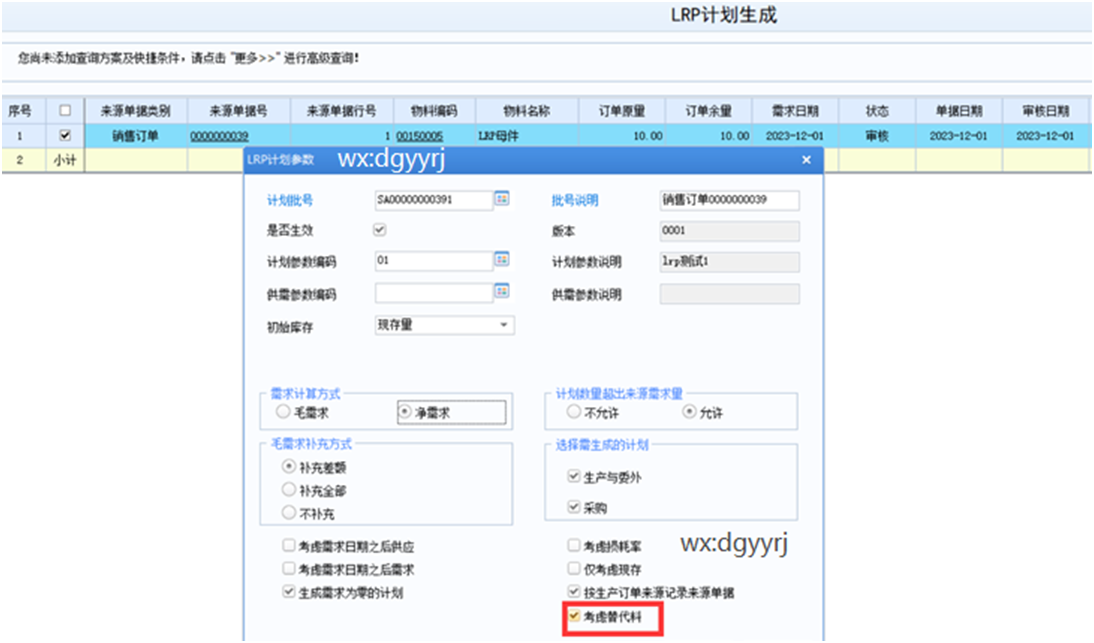

4、跑净需求,LRP计划作业-LRP计划生成,勾选销售订单,需求计算方式选择净需求,勾选考虑替代料,生成计划

深圳用友

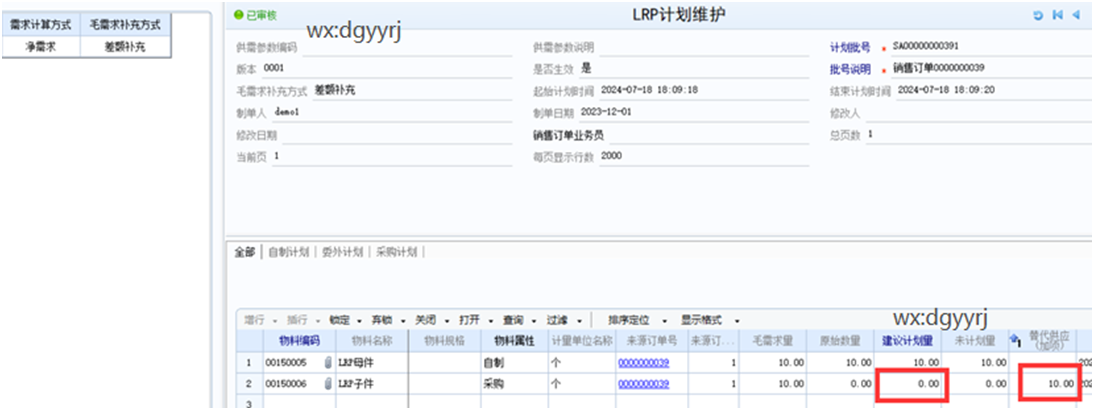

LRP计划维护中,可以看到子件的建议计划量为0,销售订单对子件的需求为10,替代供应为10,所以建议计划量为0,即替代料参与了供应。

深圳用友

5、跑毛需求,LRP计划参数勾选需求计算方式为毛需求,同时也勾选考虑替代料

深圳用友

LRP计划维护中可以看到,此时的替代供应为空,子件的建议计划量为10,毛需求中替代料不参与供应,那么如果替代料的供应也不足,可以跑出来替代料的计划吗?修改销售订单的数量为15,其他供应不变

深圳用友

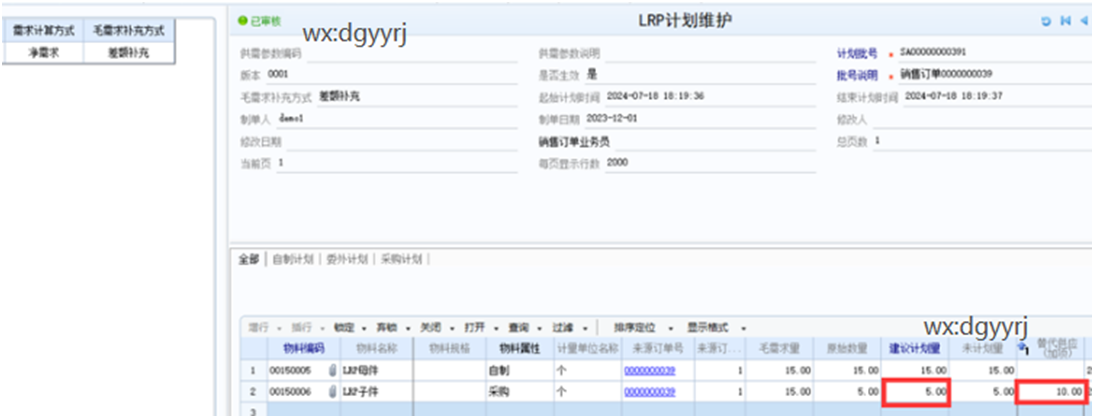

再去跑LRP计划净需求,可以看到此时的建议计划量只有子件5个,并没有跑出来替代料的建议计划量,可知:LRP不会跑出来替代料的计划,如果替代料也无法满足供应,也只会跑出来子件的建议计划量

深圳用友

至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!

 上一篇:惠州用友LRP需求规划净需求如何计算
 下一篇:用友U8软件计划下达允许超量设置
13729955245

扫一扫
关注公众号

扫一扫关注公众号
