常见问题
| 用友U8软件生产订单预警设置 |
| 发布时间:2026-07-27 23:19:32 | 浏览次数:27 |
前言:生产订单一般会存在逾期,临近,超量等情况,那么如何在用友U8软件设置提醒呢?下面就这个问题来做详细的分享说明。 1、生产订单预警的基础设置,在基础设置-基础档案-生产制造参数设定-生产订单预警界面
可以设置需要对哪些状态的生产订单进行预警和报警处理(未审核,锁定,审核),根据勾选的状态,可以设置如下5种预警: 开工提前天数:当生产订单开工日大于或等于当前日期,且生产订单临近开工天数小于或等于开工提前天数时,系统将产生生产订单预警资料。 完工提前天数:当生产订单完工日大于等于当前日期,且生产订单临近完工天数小于或等于完工提前天数时,系统将产生生产订单预警资料 逾期天数:当生产订单完工日小于当前日期,且生产订单完工日超过逾期天数时,系统将产生生产订单报警资料。 允超百分比:当生产订单完成数量超过允超百分比时,系统将产生生产订单报警资料。 允超数量:当生产订单完成数量超过允超数量时,系统将产生生产订单报警资料。 注意:允超百分比和允超数量是二选一的关系,选择其中一种方式设置就可以 2、预警任务源设置,在基础设置-预警与通知-预警和定时任务里面

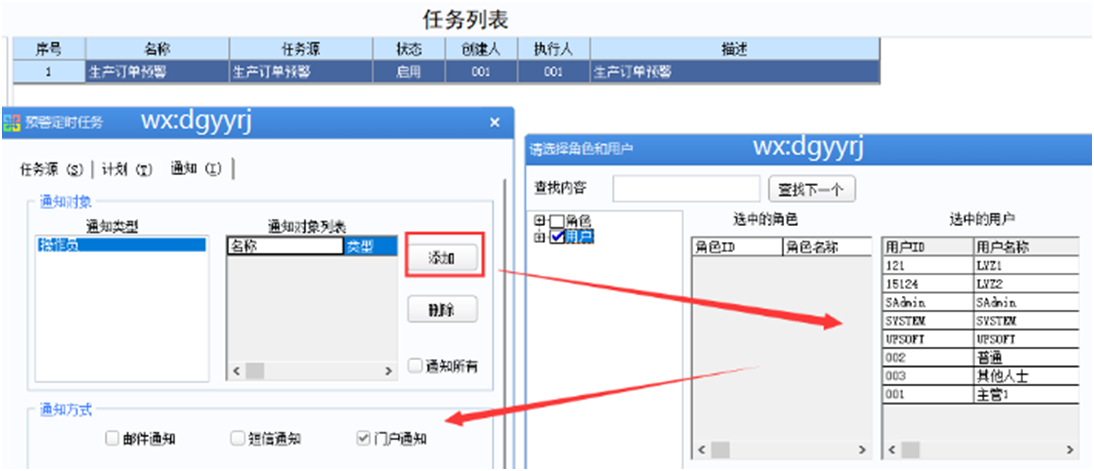

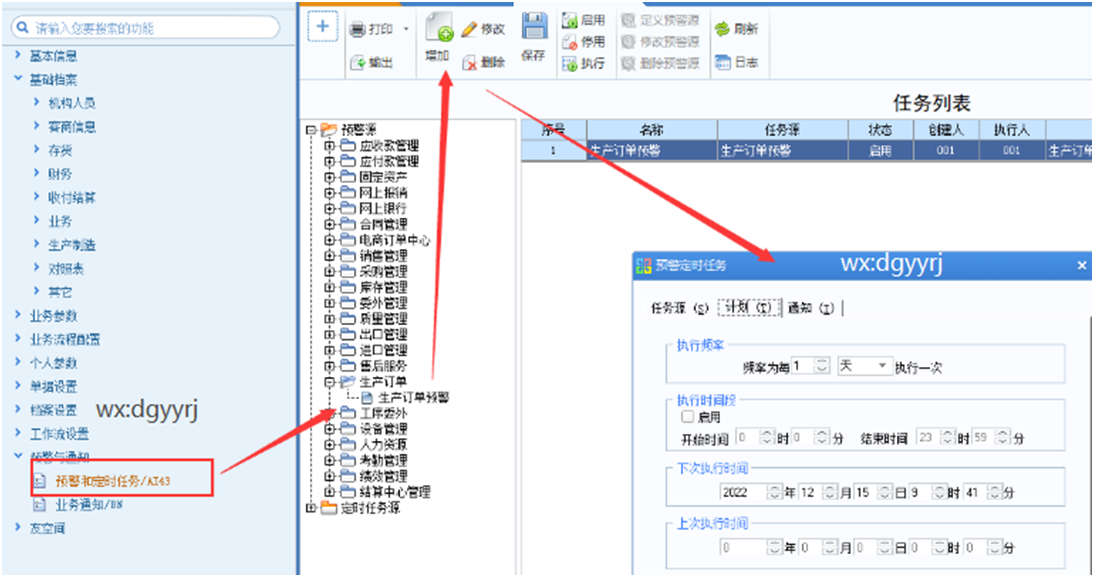

增加生产订单预警的预警源,设置执行频率,通知人员,设置通知方式之后,点击确定保存

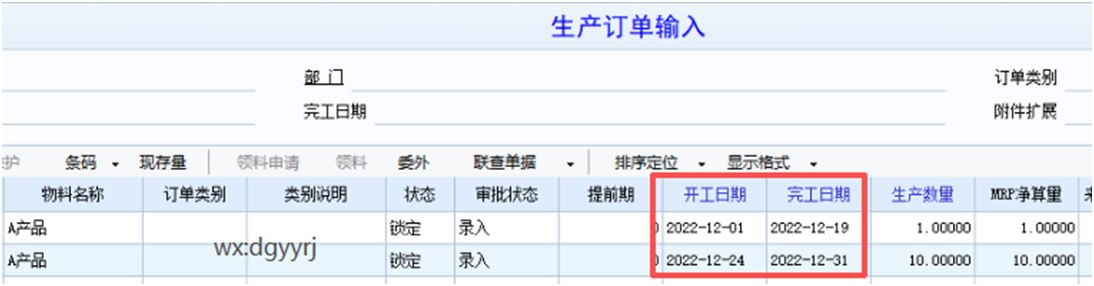

3、数据演示 3.1开工天数和完工天数预警,做一张生产订单,2行数据分别是不同的开完工日期

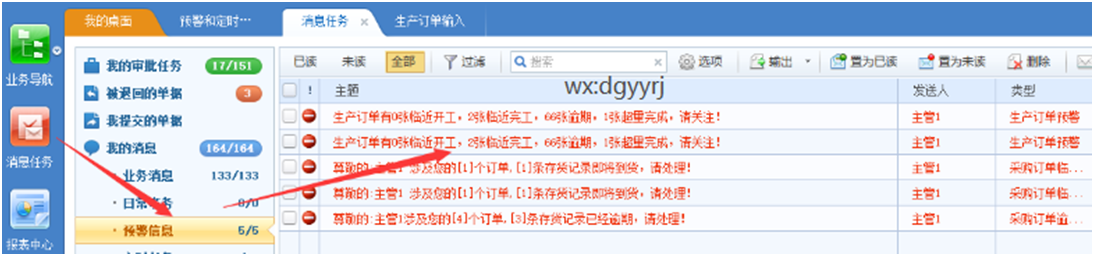

登录12.17号,定时任务执行,收到预警消息

双击打开消息,或者从生产订单的报表下面进去打开预警表

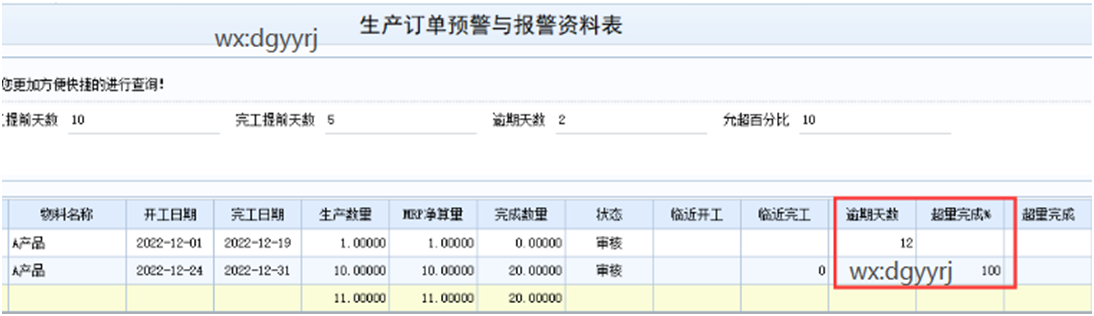

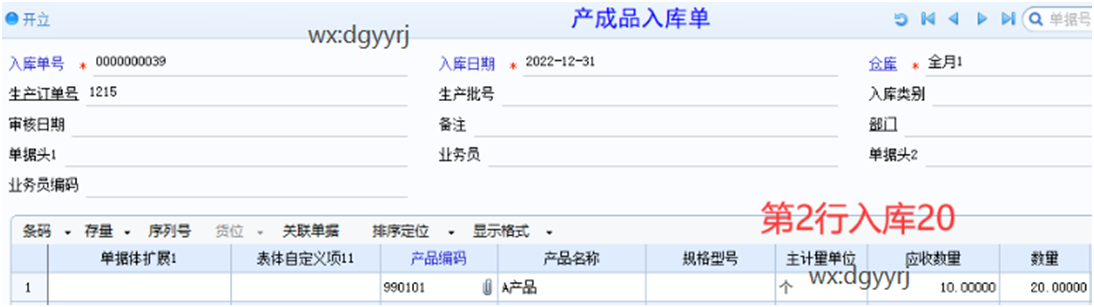

定时任务执行的日期是12.17号: 订单第一行完工日期是12.19号,完工提前天数是5,,满足提前5天提示完工所以会提示临近完工,根据12.19和12.17号算出天数是2天。 订单第二行的开工日期是12.24,开工日期提前天数是10,满足提前10天提示开工所以会提示提前,根据12.24和12.17算出天数是7天。 3.2、逾期天数预警,允超预警,12.31号登录,生产订单第一行未入库,第二行入库20
定时任务执行之后, 查看预警报表 预警任务是12.31号执行的: 订单第一行的完工日期是12.19号,截止到12.31号尚未入库,满足逾期天数10的条件,根据12.31和12.19算出逾期天数是12. 订单第二行的订单数量是10,入库数量是20,超了1倍(100%),满足设置的允超百分比10%,所以系统给出提示。 至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们! |
| 上一篇:用友U8系统如何设置员工退休提醒 下一篇:用友U8软件集合生产订单的应用 |
扫一扫关注公众号
