深圳用友U8主生产计划MPS使用说明
发布时间:2025-09-18 23:49:37 | 浏览次数:

前言:当企业成品和材料比较多时,可将成品和半成品设置为MPS件,材料设置为MRP件,当下达销售订单或生产订单后,先跑MPS计划单独计算出成品和半成品的需求计划,然后通过MPS计划再去跑MRP再计算出材料的需求计划。今天主要来分享用友U8系统主生产计划MPS的具体操作步骤。

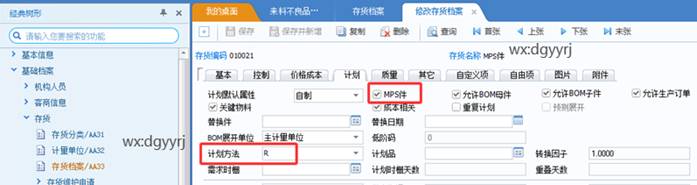

1、点击基础档案-存货-存货档案,然后勾选某存货为MPS件,计划方法为R并保存,如图下:

深圳用友

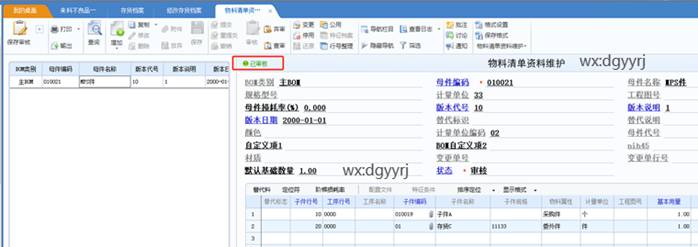

2、在生产制造-物料清单-物料清单维护搭建BOM,如图下:

深圳用友

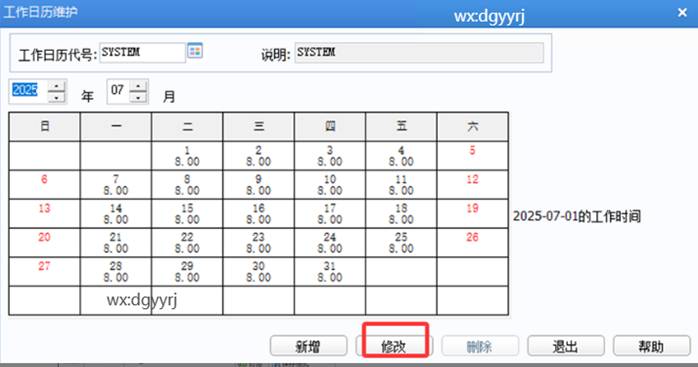

3.点击基础设置-基础档案-业务下打开工作日历维护,点击修改,输入日期范围,勾选覆盖,勾选每周那几天上班,填好上班和下班的时间即可

深圳用友

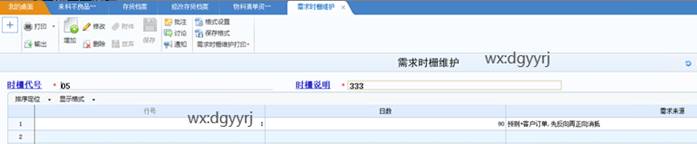

4、定义需求时栅,如图下:

深圳用友

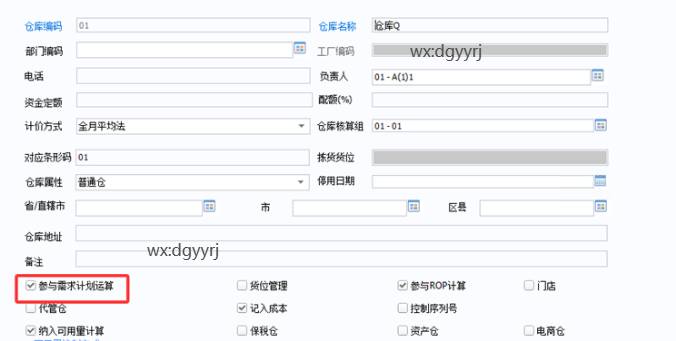

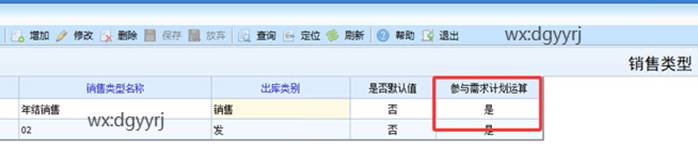

5、其他设置:销售类型与仓库设置参与计划运算,如图下操作:

深圳用友

深圳用友

6MPS计划流程:

61下达销售订单并审核,如图下:

深圳用友

62设置默认计划

深圳用友

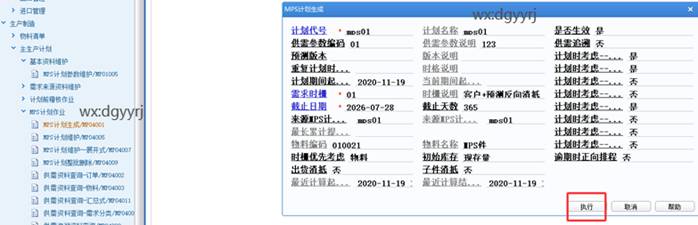

63 MPS计划生成(此界面可以手工修改)

深圳用友

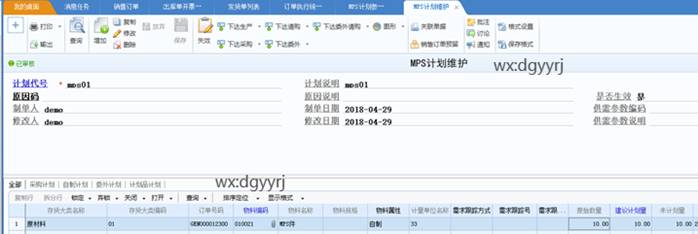

64 MPS计划维护(备注:子件是MRP存货,所以此处不会跑出子件)

深圳用友

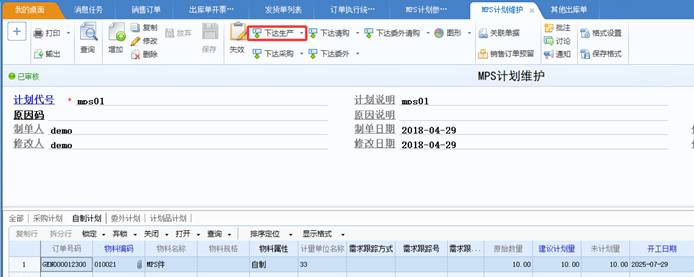

65 MPS计划维护下达生产,如图下操作:

深圳用友

深圳用友

深圳用友

66 最后就可以去跑MRP计划,就可以跑出MPS件的下阶子件计划了。

至此就讲解完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
